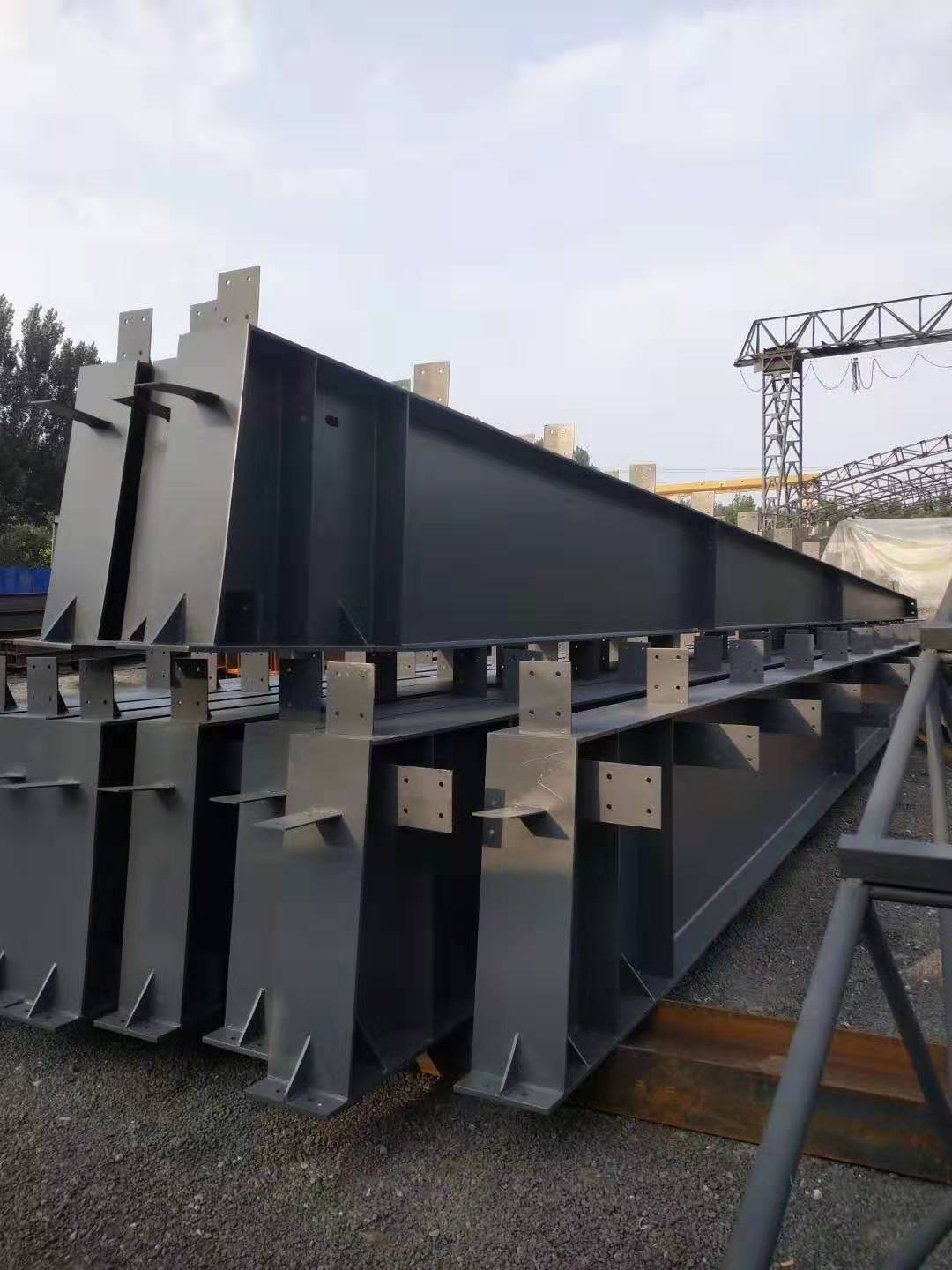

构件的生产制作
门式钢架所用的板件很薄,最薄可用到4毫米。因为用火焰切割会使板边产生很大的波浪变形。目前H型钢的焊接大多数厂家均采用埋弧自动焊或半自动焊。如果控制不好宜发生焊接变形,使构件弯曲或扭曲。多薄板的下料应首选剪切方式而避免用火焰切割。

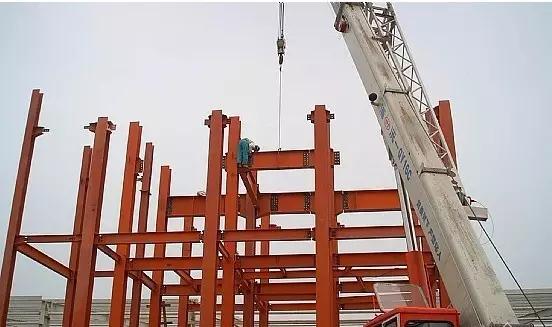

制作钢结构安装
(1)应用定型卡盘将预埋螺栓按设计位置卡住,以防浇筑混凝土时发生位移;柱低钢板预留孔应放大样,钢柱位移预控措施浇筑混凝土基础前,确定孔位后再作预留孔。
(2)对垂直偏差,应在固定前予以修正。柱垂直偏差过大预控措施钢柱应按计算的吊挂点吊装就位,且必须采用二点以上的吊装方法,吊装时应进行临时固定,以防吊装变形;柱就位后应及时增设临时支撑。
(3)如采用二次灌浆法,在柱脚底板开浇灌孔(兼作排气孔),利用钢垫板将钢柱底部不平处垫平,并预先按设计标高安置好柱脚支座钢板,然后采取二次灌浆。钢柱底脚有空隙预控措施,钢柱吊装前,应严格控制基础标高,测量准确,并按其测量值对基础表面仔细找平。
锚栓连接
措施
预埋件(锚栓)应采取焊接锚杆与螺帽;以防失火时影响锚固性能,应补测基础沉降观测资料。在化学锚栓外部,应加厚防火涂料与隔热处理。
措施
复核相关尺寸及固定牢固。钢结构施工单位协同土建施工单位一起完成预埋件工作。
柱子安装后不在一条直线上,东倒西歪,使房屋外观很难看,给钢柱安装带来误差,结构受力受到影响,不符合施工验收规范要求。框架柱柱脚底板水平度差,锚栓不垂直,基础施工后预埋锚栓水平误差偏大。
措施
连接焊成笼状,完善支撑,或采取其他一些有效措施,避免浇筑基础混凝土时锚栓移位。锚栓安装应坚持先将底板用下部调整螺栓调平,再用无收缩砂浆二次灌浆填实。所以锚栓施工时,可采用出钢筋或者角钢等固定锚栓。
设计要求全焊透的一、二级焊缝未采用超声波探伤;楼面主梁与柱未施焊;质量难以保证;未采用引弧板施焊。
措施
不合格的焊缝不得擅自处理,定出修改工艺后再处理,同一部位的焊缝返修次数不宜超过两次。钢结构施焊前,对焊条的合格证进行检查,按设计要求选用焊条。
措施
(1)清洗除锈后作预配,使用前螺栓应进行挑选。
(2)使用时不得互换,预先选配的螺栓组件应按套存放。
(3)严禁强行打进螺孔丝扣损伤的螺栓不能做临时螺栓使用。
措施
(1)防止重复进行,处理装配面应考虑到施工安装顺序,并尽量在吊装之前处理。
(2)使用前必须经防锈处理,使拼装用的螺栓,不得在正式拼装时使用。螺栓应由专人保管和发放。高强螺栓表面浮锈、油污以及螺栓孔璧毛病,应逐个清理干净。
构件的变形
措施
(1)翻身施焊前要进行加固,构件翻身后也应进行找平,自身刚性较差的构件,否则构件焊后无法矫正。
(2)拼装构件要设拼装工作台,拼装工作台应各支点水平,组焊中要防止出现焊接变形。尤其是梁段或梯道的最后组装,要在定位焊后调整变形,注意节点尺寸要符合设计,否则易造成构件扭曲。定位焊时要将构件底面找平,防止翘曲。
措施
(1)严格按钢结构构件制作允许偏差进行各步检验。
(2)应严格控制累计偏差,注意采取措施,在小拼装过程,消除焊接收缩量的影响。
(3)杆件且安装完毕,以及工地接头施工结束后,都进行上拱度测量,在架设过程中,并在施工中对其他进行调整。
措施
(1)构件制作时,采用减小焊接变形的措施。
(2)待运及运输中,注意垫点的合理配置。
(3)组装焊接中,组装顺序应服从焊接顺序,使用组装胎具,采用反方向变形等措施,设置足够多的支架,防止变形。
(4)采取氧乙炔火焰加热矫正结构发生缓弯变形时。
(5)构件死弯变形,即用千斤顶或其他工具矫正或辅以氧乙炔火焰烤后矫正。一般采用机械矫正法治理。
